Rewitalizacja bulwarów. Wkrótce rozbiórki starych umocnień. Raport nr 14




Przekazaliśmy wykonawcy plac budowy pod rewitalizację bulwarów nad Brdą, od ul. Krakowskiej do hotelu Słoneczny Młyn. Wykonawca wprowadził tymczasową organizację ruchu. Bulwar będzie tymczasowo niedostępny dla pieszych i rowerzystów.


Rewitalizacja bulwarów to jedna z najważniejszych bydgoskich inwestycji. Realizowana jest w trybie zaprojektuj i buduj. Oznacza to, że wykonawcy w pierwszej kolejności opracowują projekty, następnie uzyskują pozwolenia na budowę, a następnie realizują roboty budowlane.

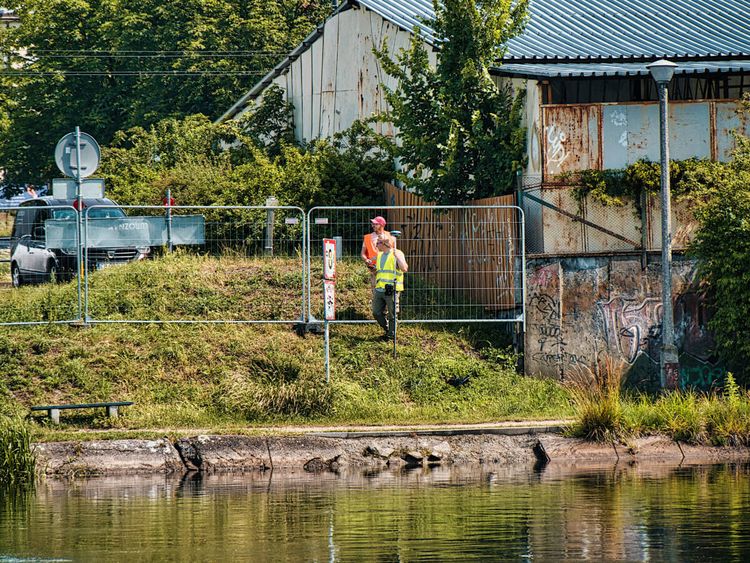

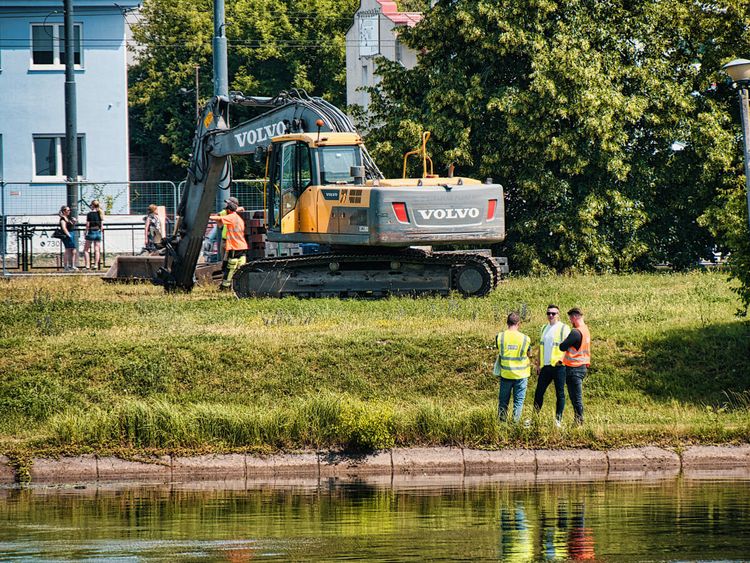

W pierwszej kolejności wykonawca wprowadził tymczasową organizację ruchu. Zakłada ona wyłączenie ruchu pieszych i rowerzystów wzdłuż północnego brzegu Brdy od dworca PKS do hotelu Słoneczny Młyn. Piesi mogą poruszać się chodnikami wzdłuż ul. Jagiellońskiej. Na zabezpieczonym terenie rozpoczynają się już rozbiórki nawierzchni i starych betonowych płyt, którymi wcześniej umocniono brzeg. Zdemontowane zostaną też elementy małej architektury i stare oświetlenie. Pod koniec lata ruszą natomiast prace związane z wykonaniem konstrukcji nowych umocnień.

Rewitalizacja bulwaru obejmuje m.in.:

  • przebudowę umocnień, tj. wykonanie nowych konstrukcji - w tym podniesienie rzędnej bulwaru o ok. 1 m, aby ograniczyć zalewanie (na wysokości Media Markt i Słonecznego Młyna),
  • wykonanie ścieżek pieszych i rowerowych,
  • wykonanie nowego oświetlenia,
  • dostawa i montaż małej architektury – ławek, koszy na śmieci, stojaków na rowery,
  • wykonanie zieleni,
  • utworzenie miejsc do cumowania łodzi, tarasu widokowego, schodów terenowych.

W zakres zadania wchodzi również rewitalizacja wyspy Św. Barbary – tam prace rozpoczną się po sezonie. Projekt zakłada przebudowę umocnień wyspy, wykonanie schodów wejściowych na wyspę i pachołów cumowniczych. Zaplanowano wykonanie nowej zieleni, oświetlenia iluminacyjnego, podkreślenie przebiegu 18-ego południka, wykonanie monitoringu i punktu ratowniczego (koło ratunkowe zintegrowane z  monitoringiem), uporządkowanie znaków żeglugowych oraz rozbiórkę elementów toru kajakarstwa górskiego.

Zakończenie całej inwestycji (wraz z wyspą św. Barbary i odcinkiem od hotelu Słoneczny Młyn do ul. Żabiej) planowane jest pod koniec przyszłego roku. Za prace odpowiada firma Strabag. Wartość inwestycji to 35,8 mln zł.

Umowa na kolejny odcinek podpisana

W kwietniu zawarliśmy umowę z wykonawcą odpowiedzialnym za projekt i budowę bulwarów pomiędzy ul. Żabią oraz mostem Kazimierza Wielkiego. Więcej informacji o zakresie tej inwestycji znajduje się w Raporcie nr 12.
