Trasa S10. Kolejne zmiany na węźle Bydgoszcz Południe. Raport nr 10




Trwają zaawansowane prace przy budowie drogi ekspresowej S10, która w bezpieczny i szybki sposób połączy między innymi Bydgoszcz z autostradą A1. W zakres zadania wchodzi też rozbudowa węzła Bydgoszcz Południe. Od środy wprowadzono istotne zmiany w tymczasowej organizacji ruchu. Dzięki rozbudowie rozwiązany zostanie problem często korkującego się wylotu z miasta w kierunku Inowrocławia.

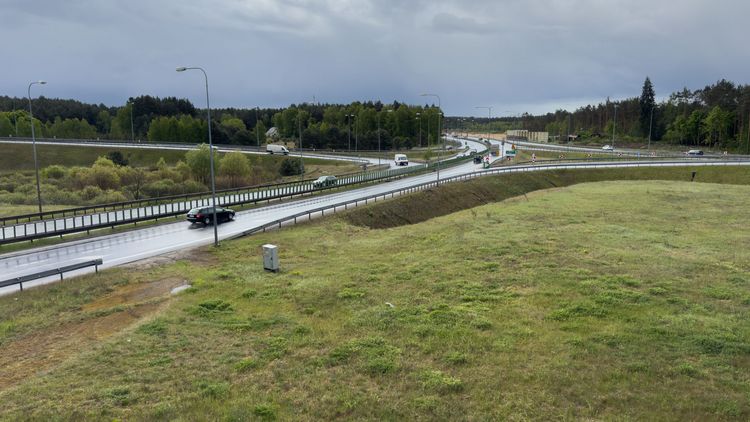

Od środy ( 4 czerwca) wprowadzono  zmianę w organizacji ruchu drogowego na węźle drogowym Bydgoszcz Południe (tzw. „Stryszek”), który łączy drogę ekspresową S10, drogi krajowe nr 10, 25 oraz drogę wojewódzką nr 239 (czyli przedłużenie al. Jana Pawła II).

Wyłączona z ruchu została m.in. łącznica umożliwiająca zjazd od strony węzła Bydgoszcz Lotnisko w stronę węzła Bydgoszcz Błonie. Warto zarezerwować więcej czasu na przejazd. Więcej szczegółów znajduje się na dedykowanej stronie inwestycji https://s10-bydgoszcz-emilianowo.pl/

Rozbudowa węzła Bydgoszcz Południe jest częścią inwestycji związanej z budową drogi ekspresowej S10 Bydgoszcz Toruń. Inwestorem jest GDDKIA. Zaawansowane prace prowadzone są w wielu innych miejscach. Trwa realizacja ok. 36 km z docelowych 55 km. Stan prac co miesiąc raportowany jest przez Wojewodę Kujawsko-Pomorskiego Michała Sztybla.

Bydgoszcz Południe - Bydgoski Park Przemysłowy – Brzoza (14,4 km):

  • usuwanie kolizji z sieciami teletechnicznymi,
  • prace przy wiadukcie nad ul. Dąbrowa i fundamentach przejścia dla zwierząt,
  • zmiany organizacji ruchu w rejonie Stryszka - możliwe utrudnienia w kierunku Szczecina (sytuacja przejściowa),
  • główne prace planowane są na wakacje - by jak najmniej utrudniać ruch.

Bydgoski Park Przemysłowy - Solec Kujawski (8,6 km):

  • końcowy etap procedury wydania decyzji ZRID,
  • weryfikacja dokumentacji, informowanie stron - czerwiec to czas decyzji i rozpoczęcia robót,
  • decyzja zostanie wydana z rygorem natychmiastowej wykonalności.

Solec Kujawski - Toruń Zachód (21,2 km):

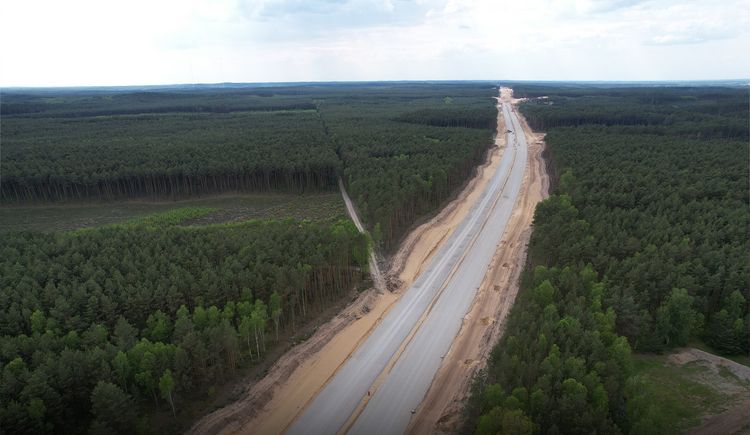

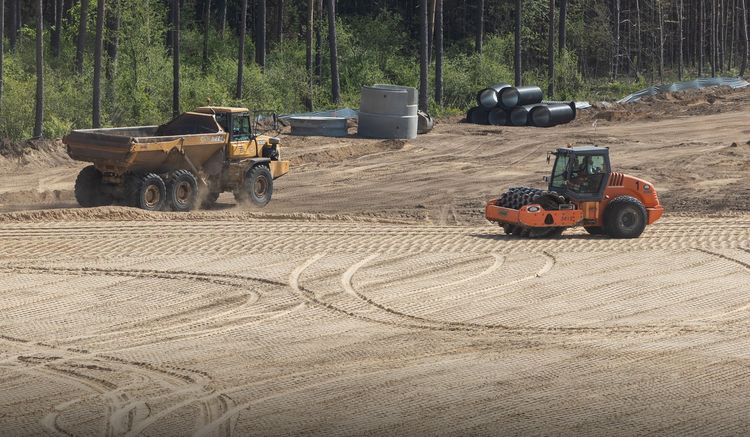

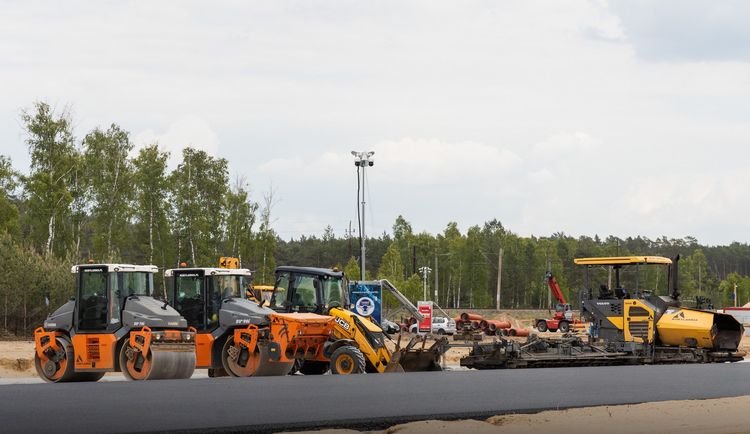

  • zaawansowane prace ziemne – wykopy, nasypy, podbudowa,
  • budowa podpór mostów i przejść dla zwierząt (m.in. w rejonie Cierpiszewa, Grodzyny, Jarek),
  • rozpoczęto budowę kanalizacji deszczowej ,
  • zrealizowano zasilanie w wodę dla miejsca obsługi podróżnych (MOP),

Toruń Zachód - Toruń Południe (11,9 km):

  • trwa postępowanie dot. pozwolenia na budowę,
  • RDOŚ weryfikuje aneks do raportu oddziaływania na środowisko,
  • planowany termin zakończenia postępowania - 13 czerwca (możliwa zmian jak RDOŚ będzie wymagał dodatkowych wyjaśnień).

Trasa S10 to największy plac budowy w regionie. Inwestycja pochłonie 1,4 mld zł. O inwestycję od wielu lat zabiegali prezydent Bydgoszczy, parlamentarzyści, radni i mieszkańcy. Zakończenie budowy drogi ekspresowej S10, zgodnie z deklaracją GDDKiA planowane jest na połowę 2027 roku.
